          中国国际储能大会:长沙电网作为湖南省电力负荷中心,随着经济的发展,峰谷电力不平衡的问题日益突出。此外,湖南省主要是小型水电发电,电网峰值调整能力不足。

湖南长沙电池储能示范项目由湖南电网规划建设。

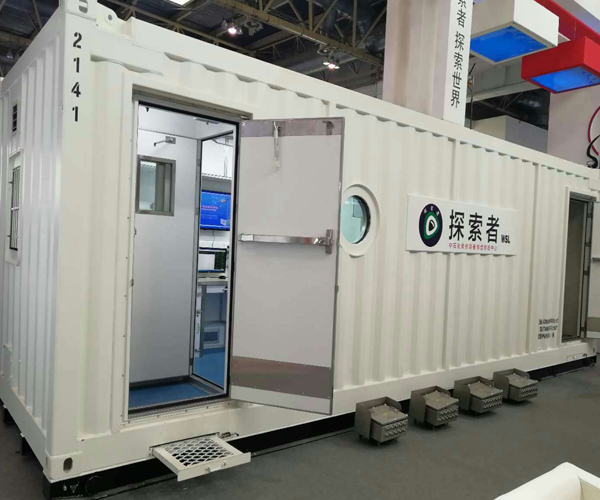

特种舱体
作为本示范项目中一个投入运行的电站,锤梨储能电站于今年1月正式并网,对电力系统稳定运行起到规模保护作用。
有效缓解长沙局部高峰供电压力,提高新能源供电稳定性,提高湖南电网百兆瓦、毫秒快速响应能力,通过发挥调峰、调频、调压、黑启动等功能。
01、核心技术强大。
湖南省 长沙热力储能电站由国家电网综合能源有限公司投资,由国家电网湖南经济研究院的工程建设和管理。南都供电为其提供磷酸铁锂电池储能预制特种舱体。这是中国大的电网侧预制舱储能电站。
占地面积5000多平方米,总功率24MW,总容量48MWh,位于长沙榔梨镇。

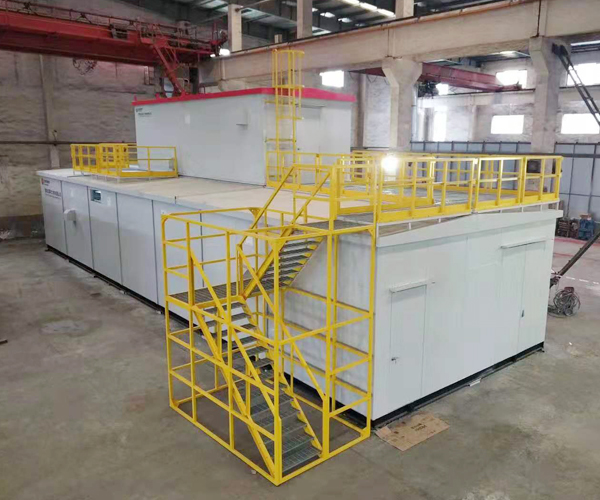

南都电源提供的预制特种舱体采用标准化、模块化的设计将锂电池系统和辅助系统集成到预制舱,如监控、消防、环境等。
高效的热管理设计能有效地控制特种舱体内温度,科学的特种舱体体结构强度设计,确保了运输安装过程的安全。
预制特种舱体具有重量轻、容量大、安装灵活、安全稳定四大特点。
建设项目全力以赴,

在项目建设过程中,各单位密切配合,国家电网湖南综合能源公司成立了党员服务团队,24小时监督项目进度。湖南电力研究所派出了一个电力博士技术团队,参与了南都锂电池生产基地的监督。

南都电源监造湖南电科院。
储能电站的电站的核心单元,其质量直接关系到储能电站的安全运行。
为此,南都供电从电池生产环节开展全过程技术监督,层层检查锂电池生产工艺流程,现场对电池进行11项安全测试,有效保证了成品单体电池的安全性能。经过严格的测试,所有抽样电池的质量都合格。
同时,该项目的储能单元在长沙锤梨中成功调试了具有一对多功率的拖拽试验。据了解,这是该试验在中国头次涉及规模。
在施工过程中,连续的低温雨雪天气给施工带来了不小的挑战。

项目组全体工作人员严格控制现场安全文明施工标准。所有特种舱体在15天内安装到位,单机调试,确保项目进度,成为示范项目中施工进度快的发电站。
